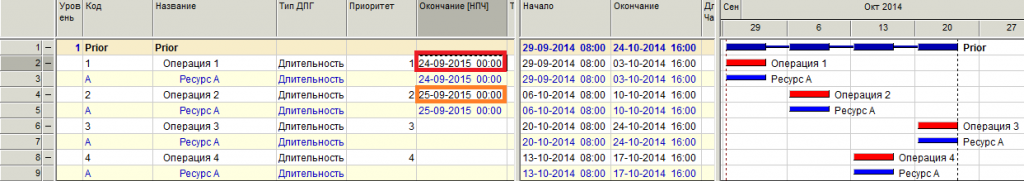

в данном примере наличие нусущественного ограничения НПЧ изменяет приоритеты работ.
Я знаю, что установка ограничения НПЧ является самым мощным средством приоретезации в Спайдере, но в данном случае дата НПЧ удалена на 1 год от окончания проекта и по этому в общем-то влиять на проект не должна.
Причем, чем раньше дата НПЧ, тем выше приоритет предшествующих работ.
Вопрос: это задуманная работа алгоритма, или ошибка?
