Форум долгое время являлся открытым для всех. Постоянные спам-публикации анонимных пользователей, а также регистрации ботов вынуждают ограничить доступ к форуму. Возможность автоматически регистрироваться и сразу размещать сообщения, а также анонимно писать на форуме закрыта. Регистрации на форуме подтверждает администратор. Это будет занимать некоторое время. Просим отнестись с пониманием. Если ваш вопрос требует оперативного решения - пишите на официальный адрес техподдержки.

При наличии работ с флагом КМП, требование КМР не работает

Сообщение Evgeny » 28 сен 2014, 12:51

Добрый день,

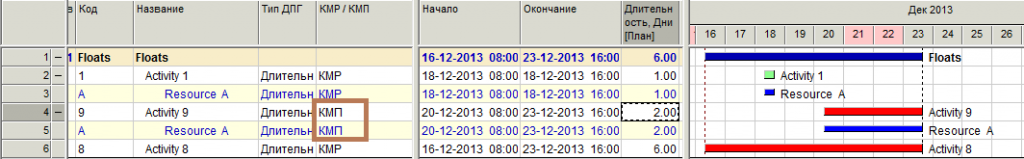

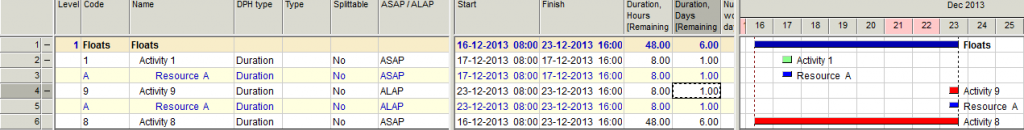

в данном примере при наличии работы с флагом КМП, условие КМР на другой работе (Activity 1) не соблюдается при выравнивании по ресурсам.

https://yadi.sk/d/uez6BUOubheq4


С уважением.

Евгений.
Последний раз редактировалось Evgeny 02 окт 2014, 15:43, всего редактировалось 1 раз.
Evgeny

Сообщения: 17
Зарегистрирован: 01 фев 2014, 02:01

Re: При наличии работ с флагом КМП, требование КМР несобл.

Сообщение rstm » 28 сен 2014, 19:06

Евгений, вы забыли упомянуть, что так происходит только при Стандартном и Детальном методе расчета.
SPPro(тест) v11.03.11
rstm

Сообщения: 20
Зарегистрирован: 08 июн 2013, 22:52

Re: При наличии работ с флагом КМП, требование КМР несобл.

Сообщение Evgeny » 29 сен 2014, 02:42

rstm,

спасибо, что заметили. Но в совсем чуть-чуть модифицированном примере и Оптимизация Плюс не помогает.

https://yadi.sk/d/Y3rMXSN9biDA9

Evgeny

Сообщения: 17
Зарегистрирован: 01 фев 2014, 02:01
