Форум долгое время являлся открытым для всех. Постоянные спам-публикации анонимных пользователей, а также регистрации ботов вынуждают ограничить доступ к форуму. Возможность автоматически регистрироваться и сразу размещать сообщения, а также анонимно писать на форуме закрыта. Регистрации на форуме подтверждает администратор. Это будет занимать некоторое время. Просим отнестись с пониманием. Если ваш вопрос требует оперативного решения - пишите на официальный адрес техподдержки.

Негативное пр-во ресурсов с привязкой к операции.

Сообщение Evgeny » 06 окт 2014, 07:44

Добрый день,

заметил, при отрицательном производстве ресурсов на определенной операции Спайдер задерживает эту операцию при выравниваннии ресурсов если ему это надо, даже если сама операция ресурсов не требует. Причем не помогает даже ограничение НПЧ. Смотри пример ниже.
Вопрос: оно так и задумывалось или это ошибка? Если работает как и должно, то непонятно как вообще можно использовать негативное пр-во ресурсов с привязкой к операции, т.к. операция похоже может задерживаться программой без возможности какого бы то ни было контроля со стороны человека.

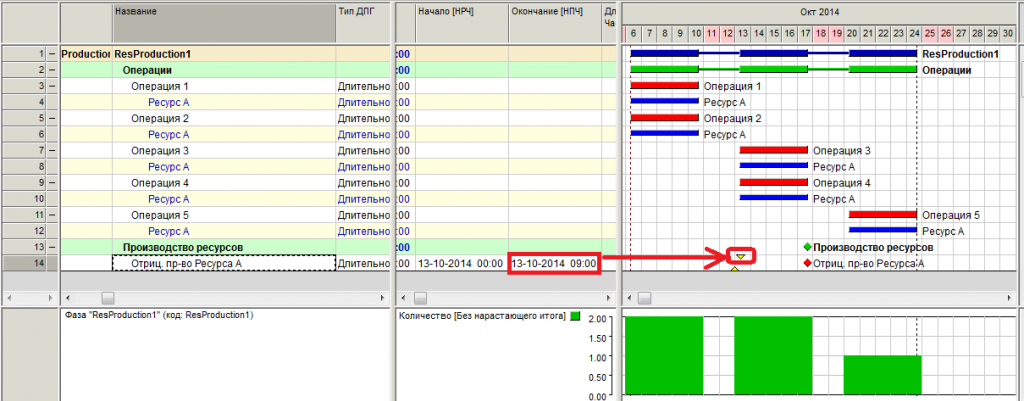

https://yadi.sk/d/g6zXQHE5bqKcB


C уважением.
Евгений.
Evgeny

Сообщения: 17
Зарегистрирован: 01 фев 2014, 02:01

Re: Негативное пр-во ресурсов с привязкой к операции.

Сообщение Павел Бодунков » 07 окт 2014, 11:04

Если Вам нужно осуществить отрицательное или положительное производство ресурсов строго в определённый момент времени, то лучше и использовать производство по времени, а не по операции. Операция действительно может быть отложена в процессе расчёта расписания. А алгоритм действительно работает так - сначала работник должен выполнить возложенные на него обязанности, а потом уже увольняться.
Электронный адрес технической поддержки: smt@spiderproject.ru
Аватара пользователя
Павел Бодунков
Разработчик [Спайдер Проджект]

Сообщения: 179
Зарегистрирован: 21 фев 2011, 23:38

Re: Негативное пр-во ресурсов с привязкой к операции.

Сообщение Evgeny » 07 окт 2014, 11:17

Павел, спасибо за ответ.
Могу ли я интерпретировать ответ таким образом: отрицательное производство ресурсов по операции не является средством моделирования проекта в условия уменьшения ресурсов а является средством расчета того момента, когда это уменьшение ресурсов может безболезненно произойти.
Evgeny

Сообщения: 17
Зарегистрирован: 01 фев 2014, 02:01

Re: Негативное пр-во ресурсов с привязкой к операции.

Сообщение Павел Бодунков » 07 окт 2014, 11:39

Негативное производство может случиться, и уже после него длительность проекта может увеличиться - не смогут параллельно выполняться некоторые работы. Это болезненно или безболезненно?
Электронный адрес технической поддержки: smt@spiderproject.ru
Аватара пользователя
Павел Бодунков
Разработчик [Спайдер Проджект]

Сообщения: 179
Зарегистрирован: 21 фев 2011, 23:38

Re: Негативное пр-во ресурсов с привязкой к операции.

Сообщение Evgeny » 07 окт 2014, 19:46

Павел, если я понимаю правильно, то Спайдер пытается задержать операцию с производством/удалением ресурсов таким образом, что бы обеспечить наиболее короткое расписание.

Но в нижеприведенном примере, мне кажется он делает это не совсем оптимально: нет необходимости задерживать работу «Ресурс А идет в отпуск и возвращается с 10 друзьями» до 20 октября. Если начать её 13 октября, сразу за ограничением НПЧ, то проект получится короче на 1 неделю из-за появившихся 10 друзей в добавок к уже имеющимся 2 ресурсам.

https://yadi.sk/d/AaS_icvHbsDue
Вложения
2014.10.07unoptimalResProdDelay .png
Evgeny

Сообщения: 17
Зарегистрирован: 01 фев 2014, 02:01

Re: Негативное пр-во ресурсов с привязкой к операции.

Сообщение Павел Бодунков » 09 окт 2014, 09:25

Не совсем так. Когда в процессе расчёта приходит время ставить операцию с увольнением в расписание, то программа анализирует, а хватит ли после этого ресурсов уже поставленным туда работам? Если да, то операция увольнение ставится в расписание. Если нет - откладывается до следующего такта. А попытка минимизации сроков делается стандартно, через оптимизацию.
Электронный адрес технической поддержки: smt@spiderproject.ru
Аватара пользователя
Павел Бодунков
Разработчик [Спайдер Проджект]

Сообщения: 179
Зарегистрирован: 21 фев 2011, 23:38

Re: Негативное пр-во ресурсов с привязкой к операции.

Сообщение Evgeny » 12 окт 2014, 14:32

Павел,

спасибо за объяснение, но всё равно не совсем понятно. В последнем приведенном мной примере Спайдер пытается поместить операцию "Ресурс А идет в отпуск и возвращается с 10 друзьями" как можно раньше в проекте, если же её заменить на операцию, "Ресурс А идет в отпуск и возвращается один", то Спайдер будет пытаться задержать отпуск. Это выглядит, как буд-то Спайдер анализирует операцию с производством и удалением ресурсов и пытается разместить её оптимально с точки зрения длительности проекта.

В любом случае, мне кажется что в моем примере программа работает слегка странно: операция "Ресурс А идет в отпуск и возвращается с 10 друзьями" почему-то задержана до 20 октября, а если переставить ограничение НРЧ на день пораньше, то тогда операция начинается уже 13 октября (что более правильно), хотя по логике этого влияния быть не должно и операция должна начинаться 13 октября в любом случае.

И еще: почему-то диаграмма показывает, что удаление ресурса происходит через день после начала операции "Ресурс А идет в отпуск и возвращается с 10 друзьями", а добавление за день до конца. Похоже не ошибку какую-то.
Evgeny

Сообщения: 17
Зарегистрирован: 01 фев 2014, 02:01

Re: Негативное пр-во ресурсов с привязкой к операции.

Сообщение Павел Бодунков » 16 окт 2014, 12:52

В диаграмме наличия по дням если с утра ресурс ещё был, а ушёл только к вечеру, то показывается что он есть. Аналогично, если с утра не было, а вечером пришёл. Берётся максимальное количество за период отчёта.
Электронный адрес технической поддержки: smt@spiderproject.ru
Аватара пользователя
Павел Бодунков
Разработчик [Спайдер Проджект]

Сообщения: 179
Зарегистрирован: 21 фев 2011, 23:38

Re: Негативное пр-во ресурсов с привязкой к операции.

Сообщение Evgeny » 24 окт 2014, 10:40

Павел,

по поводу диаграммы разобрался, спасибо Если сделать диаграмму по часам, то она всё правильно показывает.

Но почему операция «Ресурс А идет в отпуск и возвращается с 10 друзьями» задержана до 20 октября всё равно непонятно.
Evgeny

Сообщения: 17
Зарегистрирован: 01 фев 2014, 02:01
